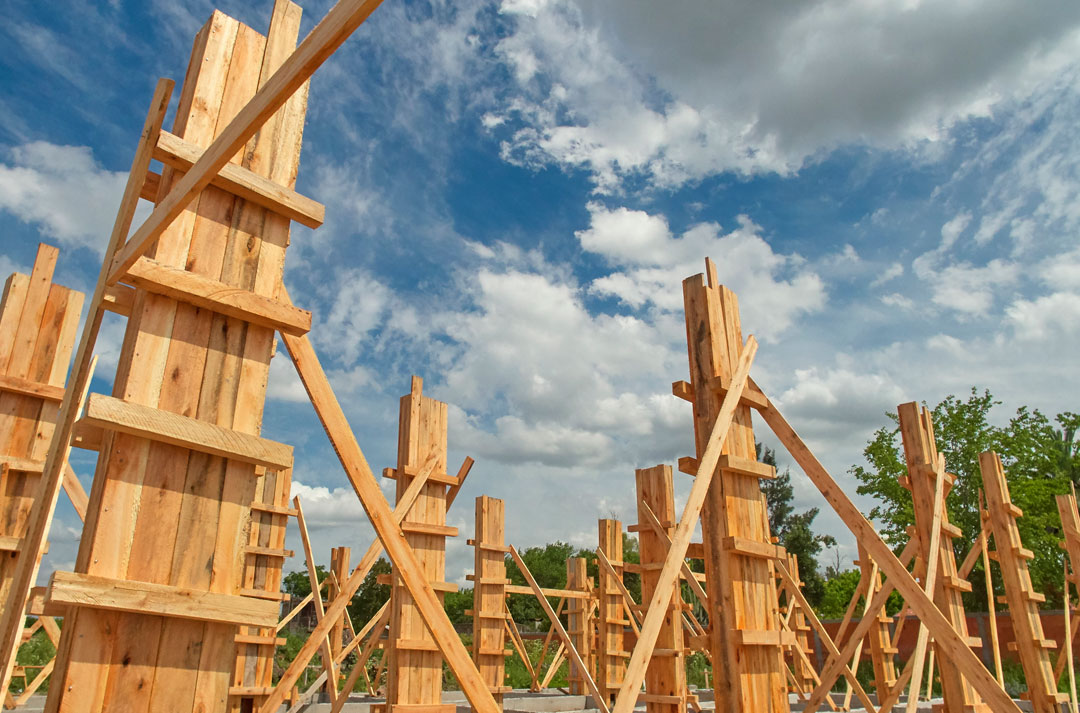

Durante el mes de octubre, avanzamos con la construcción del 100% de encadenados del Módulo A. Estas, son estructuras horizontales de hormigón armado que interconectan todas las bases de fundación subterráneas del edificio. Por encima de ellas, nuestros carpinteros comenzaron con el armado y colocación del encofrado de las columnas del edificio, que se llenarán todas juntas cuando se realice el llenado de la primera losa del módulo.
En el Módulo B, continuamos con el armado de las zapatas de fundación, avanzando más del 50% de bases del edificio.
A su vez, comenzamos con la demolición de la propiedad existente de la esquina de Luján y La Industrial. Y continuamos con las tareas finales de revoque en la garita de acceso de la calle La Industrial.
