Avance de obra

Abril 2018 I

Abril 2018 I

Detalle del avance

Marzo fue un mes muy productivo para Complejo La Palmera, pudimos avanzar con el encofrado de columnas del “módulo D”, iniciar los trabajos de mampostería del “módulo C” y continuar la construcción de los amenities.

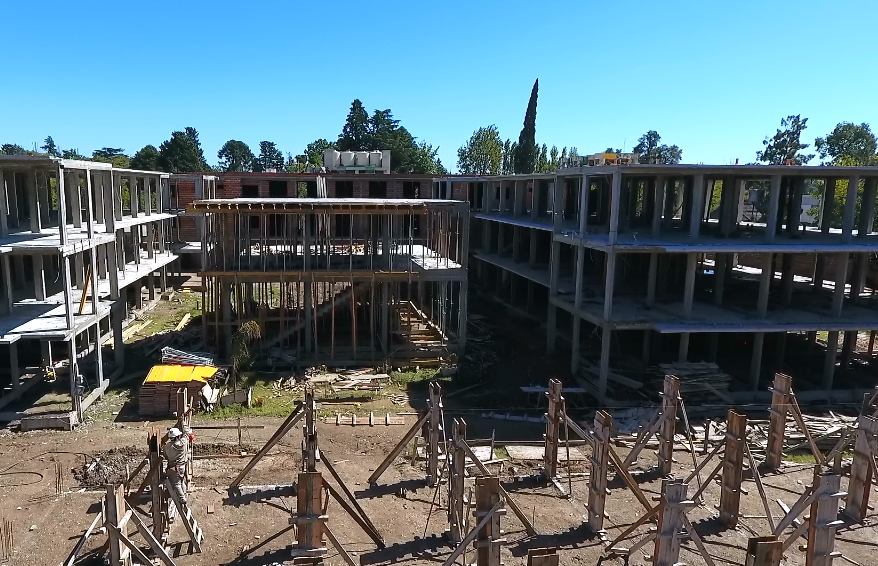

Durante el pasado mes, nuestro equipo de carpinteros comenzó a trabajar en los encofrados del “módulo D” y realizó 94 de las 146 columnas del bloque. Debido a que el módulo tiene una extensión de 76 metros, la construcción de los encofrados y la carga de losa se realizó en dos etapas para crear una estructura más resistente y sólida que soporte los movimientos del suelo.
A su vez, comenzamos con la construcción de las paredes del “módulo C” completando un total de 478m2 de mampostería, correspondiente a 4 de los 10 departamentos de primer piso.
Por otra parte, progresamos con los trabajos en los amenities del complejo. Realizamos la excavación de la pileta, la primera carga de hormigón e iniciamos la construcción las paredes. Finalmente realizamos el llenado de losa del gimnasio utilizando 35m3 de hormigón.
