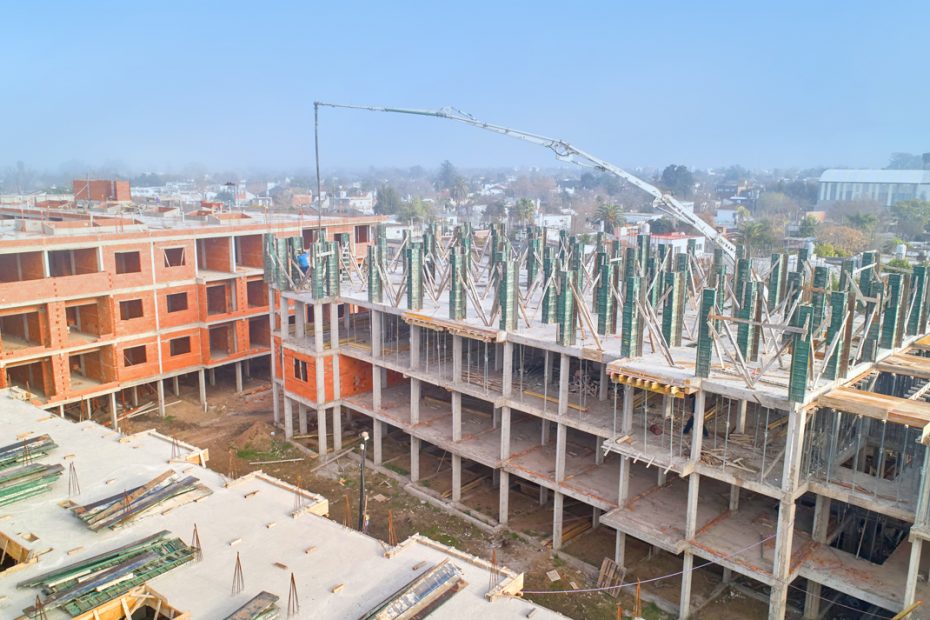

Revoques, barandas de balcones, mampostería y encofrados

Revoques, barandas de balcones, mampostería y encofrados

Durante el último mes, en el “Módulo A” avanzamos un 95% con los revoques de la fachada exterior norte. En el tercer piso progresamos un 80% con las tareas de contrapiso, cubriendo las unidades funcionales 307 hacia la 314. En el segundo nivel iniciamos un 20% las tareas de colocación de fajas para dar nivel en el futuro contrapiso para las 14 unidades funcionales y pasillos. A su vez, finalizamos las tareas de revoque en todas las unidades funcionales del tercer piso. Sobre dichas tareas avanzamos un 90% en los departamentos del segundo piso, y abarcamos un 50% en los pasillos. También culminamos la colocación de todos los premarcos en el segundo y tercer piso, cubriendo un total de 28 departamentos. Finalizamos en el tercer y segundo piso la colocación de las barandas en el área denominada “pulmones”, que conforman los pasillos internos. Por último, la colocación de barandas se extendió un 35% en planta baja y un 30% en primer piso.

✅ En el “Módulo B” progresamos un 90% con los trabajos de mampostería de las 30 unidades funcionales que conforman el tercer piso. Para las uniones utilizamos tanto el adhesivo especial Dun Dun como el mortero tradicional. Avanzamos un 25% con las tareas de preinstalaciones eléctricas en los departamentos del primer piso. En la azotea finalizamos la construcción de la mampostería perimetral. Y por último, avanzamos un 35% con los trabajos de mampostería en las cabinas de tanques de agua y en el sector de salida de los ascensores.

✅ En el segundo piso del “Módulo C” finalizamos el encofrado para la segunda etapa del llenado de losa que conecta el segundo con el tercer piso. Para dichas tareas utilizaremos 75m3 de mezcla de hormigón, abarcando 8 unidades funcionales. En el tercer piso llenamos las columnas que serán de sostén para el futuro encofrado de losa que unirá dicho nivel con la azotea, la misma cubrirá 18 departamentos. Mientras tanto, en el primer piso iniciamos las tareas de mampostería que abarcará 18 unidades funcionales.

✅ En el “Módulo D” debido a su extensión, las tareas de encofrado y llenado de losa están programadas en 2 etapas. Iniciamos las tareas de encofrado para la futura llenada de la segunda etapa de losa, que cubrirá 12 de las 22 unidades funcionales que conforman el primer piso. Para dichas tareas abarcamos 679 M2 de superficie. Este trabajo lo realiza un equipo especializado de carpinteros, que se encarga del armado de la estructura de madera de las columnas y del futuro llenado con hormigón. Para dicha labor utilizamos una máquina hidráulica dobladora de hierro, con la que confeccionamos todos los estribos que colocamos tanto en vigas como en columnas, promoviendo una optima calidad y una optimización de tareas.

✅ En el “SUM 1” finalizamos los trabajos de encofrado que conectan el primer piso con la azotea. Esta tarea la realizan los carpinteros en asistencia del grupo de armadores de acero encargados de cortar, doblar, atar e instalar el hierro de refuerzo de todos los elementos estructurales. En el “SUM 2”, luego del llenado de losa de la planta baja, realizamos el desencofrado de la para poder trasladar el mismo encofrado al primer nivel para las próximas columnas.
