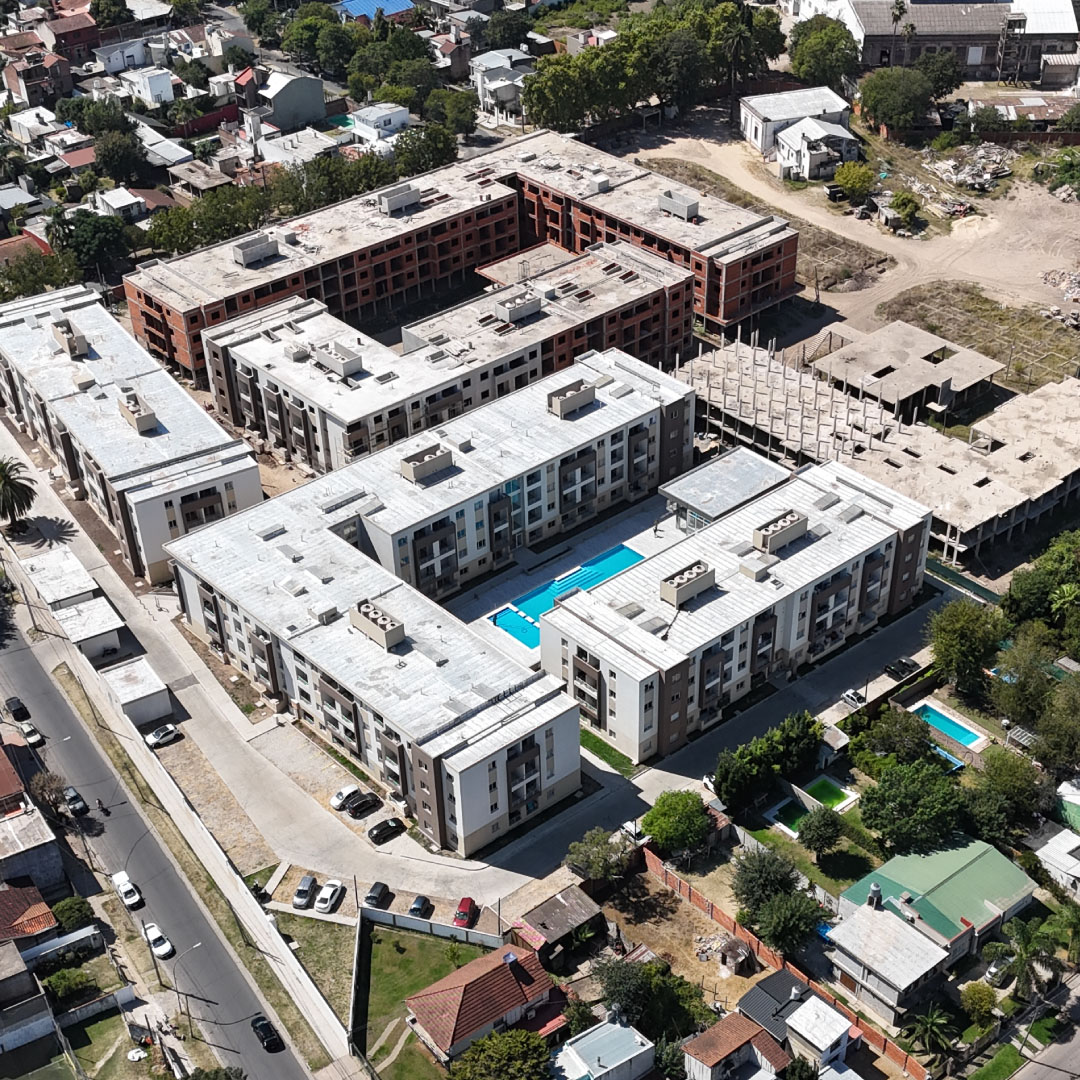

33.000 M
Barrancas Paso del Rey está conformado por 7 edificios residenciales, con unidades funcionales de 2 y 3 ambientes. Se destacan sus amplias áreas verdes y recreativas sobre una superficie de 33.000 m
Obra Iniciada
Iniciamos la construcción de Barrancas Paso del Rey. En la sección “Avance de obra” encontrarán la evolución del proyecto.
Extensión Camino Buen Ayre
Barrancas se ubica a 300 m de la nueva traza de la autopista Camino del Buen Ayre, que unirá 12 municipios bonaerenses. Será el tercer anillo de circunvalación del área metropolitana de Buenos Aires.
Avances de obra
15 septiembre 2023
Barrancas paso del rey - avance de obra - agosto 2023
Video que muestra lo avanzado en la obra Barrancas Paso del Rey durante el mes de mayo del 2023.
16 junio 2023
Barrancas Paso del Rey – Avance de Obra – mayo 2023
Video que muestra lo avanzado en la obra Barrancas Paso del Rey durante el mes de mayo del 2023.
16 mayo 2023
Barrancas Paso del Rey – Avance de Obra – Abril 2023
Video que muestra lo avanzado en la obra Barrancas Paso del Rey durante el mes de abril del 2023.
12 abril 2023
Barrancas Paso del Rey - Avance de Obra - Marzo 2023
A continuación les compartimos el video del Avance de Obra correspondiente al mes de marzo 2023.
17 febrero 2023
Fachadas, losas, cajones hidrófugos, bases para tanques de agua
✅ Durante el último mes, en el “Módulo A” finalizamos los revoques de fachada del edificio y las tareas...
06 diciembre 2022
Llenado de columnas, losas, contrapisos, cableados de iluminación y tomacorrientes
✅ Durante el último mes, en el “Módulo A” avanzamos un 90% con las tareas correspondientes a la fachada...
02 noviembre 2022
Revoques, contrapisos, losas, mampostería, preinstalaciones eléctricas y cloacales
✅ Durante el último mes, en el “Módulo A” luego de finalizar las tareas de revoque exterior en la fachada...
03 octubre 2022
Revoques, premarcos, losas, barandas y columnas
✅Durante el último mes, en el “Módulo A” luego de finalizar las tareas de revoque exterior en la fachada...
30 agosto 2022
Revoques exteriores e interiores, instalaciones hidráulicas, losas, encofrados y columnas
Durante el último mes, en el “Módulo A” iniciamos las tareas de revoque exterior en la fachada lateral...
28 julio 2022
Revoques, barandas de balcones, mampostería y encofrados
Durante el último mes, en el “Módulo A” avanzamos un 95% con los revoques de la fachada exterior norte....
